Nắng nóng kéo dài trong tháng 6 và 7 làm gia tăng phụ tải điện trên địa bàn tỉnh Quảng Trị. Trước tình trạng nhiều trạm biến áp vận hành ở mức tải cao, PC Quảng Trị đã thực hiện các giải pháp kỹ thuật và đầu tư hạ tầng nhằm đảm bảo cung cấp điện.

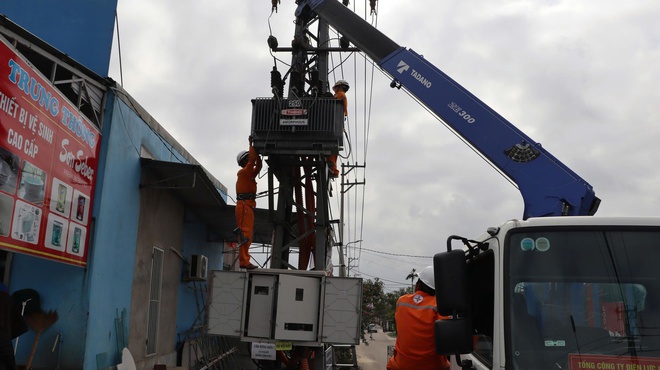

Hoán chuyển máy biến áp để đảm bảo vận hành an toàn trong mùa nắng nóng - Ảnh: HƯƠNG NGUYÊNĐể chủ động ứng phó với tình trạng phụ tải tăng mạnh, công ty cho biết đã ban hành văn bản tăng cường công tác chống quá tải máy biến áp mùa nắng nóng, yêu cầu các đơn vị rà soát hiện trạng thiết bị, chuẩn bị đầy đủ vật tư và xây dựng phương án xử lý đối với các khu vực có nguy cơ mang tải cao.
Thống kê trong tháng 6 cho thấy toàn công ty có 183 trạm biến áp công cộng vận hành ở mức tải trên 90%, tập trung chủ yếu tại các khu vực Đồng Hới, Bố Trạch, Quảng Ninh và Vĩnh Linh.
Các công ty điện lực trực thuộc đã tập trung triển khai nhiều giải pháp kỹ thuật nhằm giảm tải cho lưới điện.
Riêng trong tháng 6, toàn công ty thực hiện 105 công tác cân pha, 39 công tác san tải và 40 lần hoán chuyển máy biến áp.

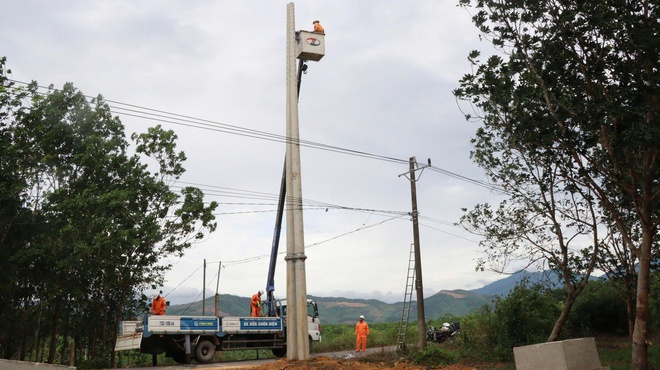

Đẩy nhanh thi công công trình chống quá tải tại xã Nam Trạch - Ảnh: HƯƠNG NGUYÊNLũy kế 6 tháng đầu năm, các đơn vị đã thực hiện 458 công tác cân pha, 169 công tác san tải và 185 lần hoán chuyển máy biến áp, góp phần phân bổ phụ tải hợp lý, hạn chế quá tải cục bộ và nâng cao khả năng vận hành an toàn của hệ thống điện.
Bên cạnh đó, PC Quảng Trị tăng cường kiểm tra, xử lý khiếm khuyết trên lưới điện. Trong tháng 6, các đơn vị đã thay thế, hoán chuyển 39 aptomat tại các tủ hạ thế nhằm hạn chế tình trạng nhảy do quá tải;
Đồng thời thực hiện 30 lượt kiểm tra, xử lý các điểm tiếp xúc tại đầu cực máy biến áp và tủ hạ thế, giảm nguy cơ phát sinh sự cố trong điều kiện thời tiết nắng nóng kéo dài.

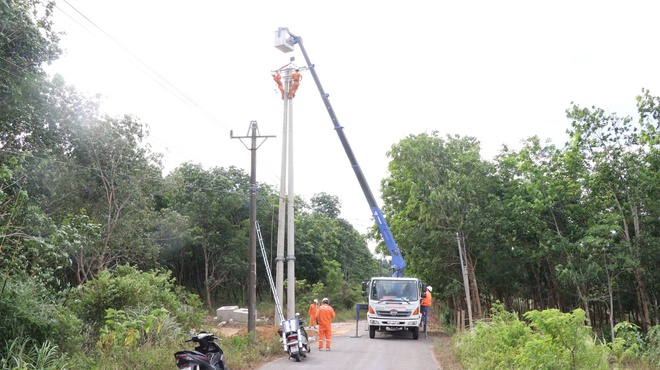

Cùng với công tác quản lý vận hành, công ty đẩy nhanh tiến độ đầu tư xây dựng các công trình chống quá tải. Đến nay đã đóng điện, đưa vào vận hành 57 trạm biến áp thuộc các công trình hoàn thiện lưới điện năm 2026, góp phần nâng cao năng lực cấp điện, đáp ứng kịp thời nhu cầu sử dụng điện ngày càng tăng.
Nhờ triển khai đồng bộ các giải pháp, các chỉ tiêu độ tin cậy cung cấp điện tiếp tục được duy trì ở mức tích cực.
Trong 6 tháng đầu năm 2026, thời gian mất điện bình quân của mỗi khách hàng (SAIDI) chỉ còn 43,75 phút, bằng 27,69% kế hoạch năm; số lần mất điện bình quân của mỗi khách hàng (SAIFI) đạt 0,51 lần, bằng 35,92% kế hoạch; trong khi số lần mất điện thoáng qua bình quân (MAIFI) chỉ 0,16 lần, đạt 35,56% kế hoạch.
Hoán chuyển máy biến áp để đảm bảo vận hành an toàn trong mùa nắng nóng - Ảnh: HƯƠNG NGUYÊNNhững kết quả này phản ánh hiệu quả của công tác quản lý vận hành, xử lý sự cố và tổ chức cấp điện trong điều kiện phụ tải tăng cao.
Tuy nhiên, dưới tác động của nền nhiệt kéo dài, một số khu vực vẫn ghi nhận tình trạng gián đoạn cung cấp điện do quá tải, tập trung tại các Điện lực Đồng Hới, Quảng Trạch và Bố Trạch.
Đây là những địa bàn có tốc độ tăng trưởng phụ tải cao, cần tiếp tục được ưu tiên đầu tư và triển khai các giải pháp kỹ thuật nhằm giảm tải cho lưới điện.
Trong thời gian tới, PC Quảng Trị sẽ tiếp tục theo dõi sát diễn biến phụ tải, chủ động cân pha, san tải, hoán chuyển máy biến áp tại các khu vực có nguy cơ quá tải.
Đẩy nhanh thi công công trình chống quá tải tại xã Nam Trạch - Ảnh: HƯƠNG NGUYÊNTăng cường kiểm tra hiện trường, xử lý kịp thời các khiếm khuyết trên lưới điện; đẩy nhanh tiến độ các công trình đầu tư chống quá tải và nâng cao hiệu quả quản lý tổn thất điện năng.
Đồng thời, công ty khuyến nghị khách hàng sử dụng điện tiết kiệm, hợp lý, hạn chế sử dụng đồng thời nhiều thiết bị điện công suất lớn trong giờ cao điểm để góp phần giảm áp lực cho hệ thống điện, bảo đảm cung cấp điện an toàn, ổn định trong suốt mùa nắng nóng.
